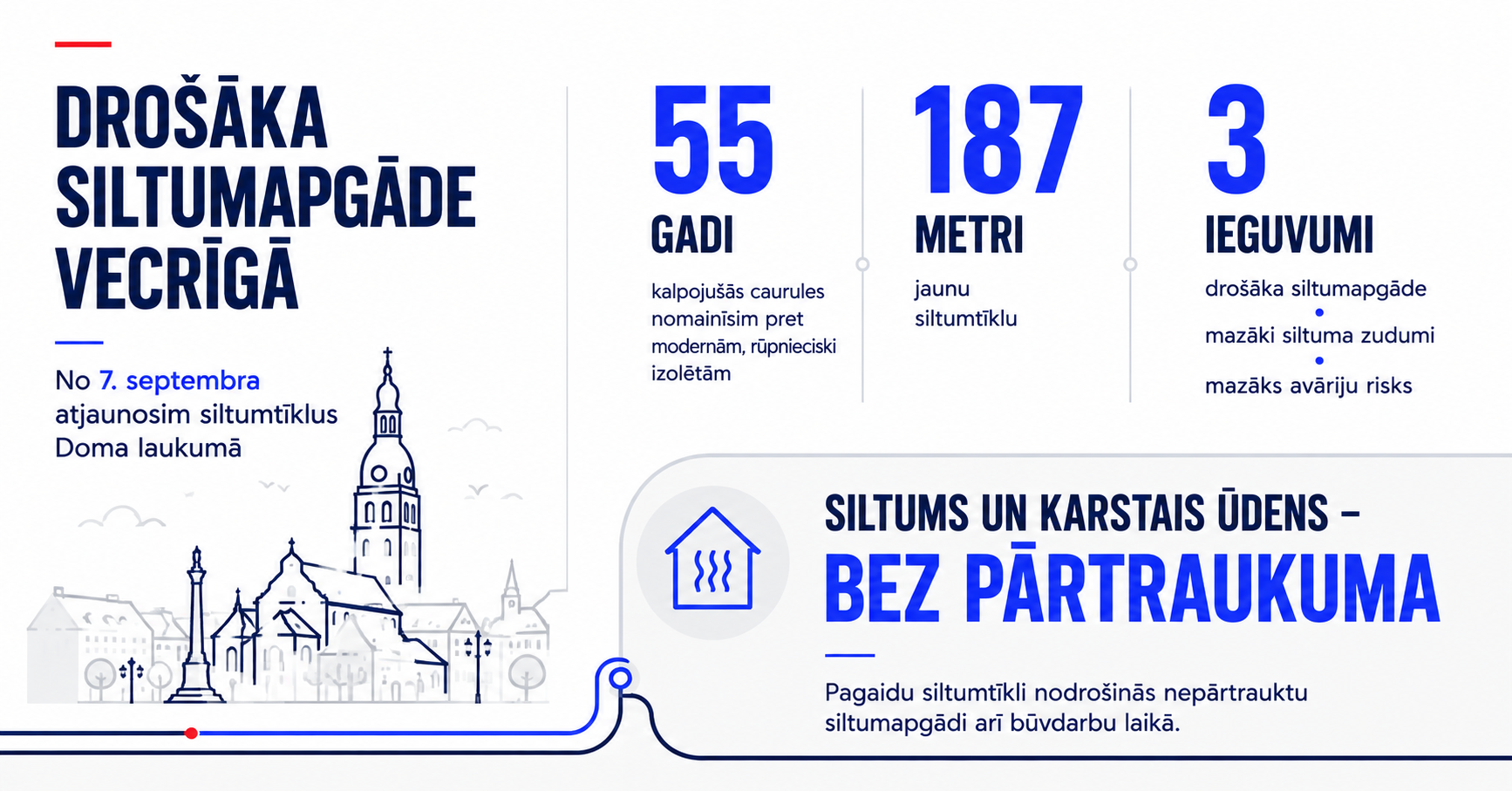

Drošāka siltumapgāde Vecrīgā: Uzsākam siltumtīklu pārbūvi Doma laukumā

02/09/2026

No šī gada 7. septembra AS “RĪGAS SILTUMS” uzsāks Doma laukumā esošo siltumtīklu pārbūvi. Vairāk nekā 50 gadus kalpojošo cauruļvadu nomaiņa nodrošinās augstāku siltumapgādes drošību un mazinās siltumenerģijas zudumus. Pārbūves laikā siltumapgāde klientiem netiks pārtraukta.

Esošie siltumtīkli Doma laukumā tiek ekspluatēti kopš 1971. gada. Vairāk nekā 50 gadu laikā ir nolietojušās gan siltumtīklu kanālu konstrukcijas, gan cauruļvadi un to izolācija. Ekspluatācijas gaitā šajā posmā konstatētas arī trīs siltumnesēja noplūdes.

Modernizācija un lielāka jauda

Projekta ietvaros paredzēts:

Pārbūvēt 187 metrus siltumtīklu, izmantojot mūsdienīgas, rūpnieciski izolētas caurules.

Palielināt cauruļvadu diametru no 2DN200 līdz 2DN300, kas uzlabos hidrauliskos režīmus un ilgtermiņa ekspluatācijas drošību.

Darbi trīs etapos un nepārtraukta siltumapgāde

Būvdarbu plānotais ilgums ir 40 darba dienas. Ņemot vērā Doma laukuma nozīmi pilsētas sabiedriskajā un kultūras dzīvē, darbi tiks organizēti trīs etapos, lai pēc iespējas mazinātu ietekmi uz laukuma izmantošanu un netraucētu pasākumu norisi.

Pārbūves laikā klientiem tiks nodrošināta nepārtraukta karstā ūdens un siltumenerģijas piegāde, nodrošinot pagaidu siltumtīklu izbūvi.

Ieguvumi rīdziniekiem un pilsētai

Īstenojot projektu, tiks būtiski paaugstināta siltumapgādes drošība Vecrīgā, samazināti ar novecojušo tīklu ekspluatāciju saistītie avāriju riski un, pateicoties mūsdienīgajām caurulēm, samazināti siltumenerģijas zudumi pārvades procesā, kā arī amazinātas SEG emisijas līdz pat 9 tCO2/gadā.
